欢迎光临云开体育官方网站!

奋楫扬帆正当时 厉兵秣马再前行--双溪口水库导流隧洞封堵顺利完成

来源:第六分云开体育 作者:孔锐 发布日期:2024-04-17 浏览次数:1675

        4月15日,随着浙江省入汛日的到来,杭州市临安区双溪口水库工程导流隧洞永久封堵体混凝土施工顺利完成,这是继本年度成功下闸后实现的又一重大节点目标,为双溪口水库工程后续发电运行及最终竣工奠定了扎实基础。

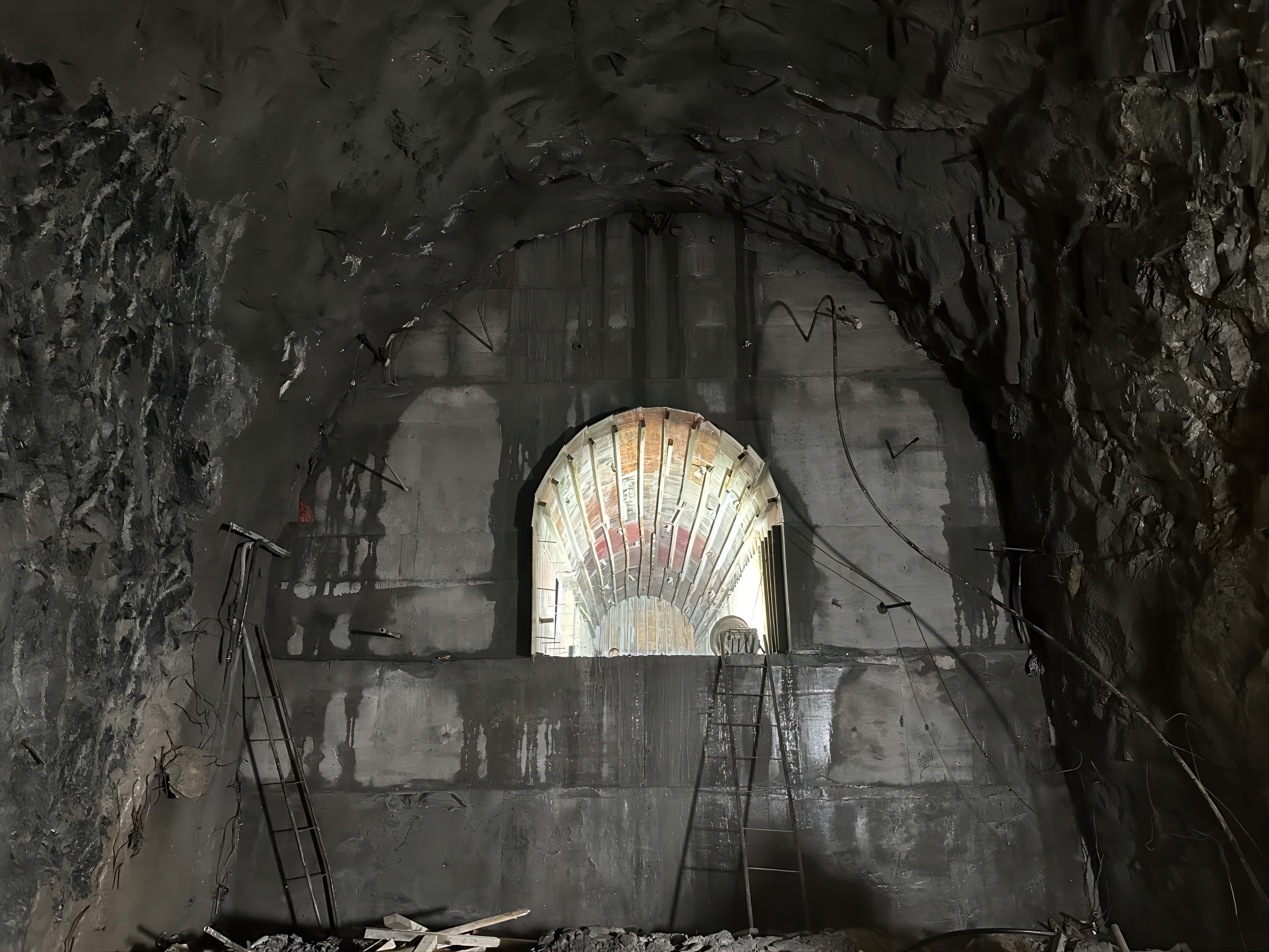

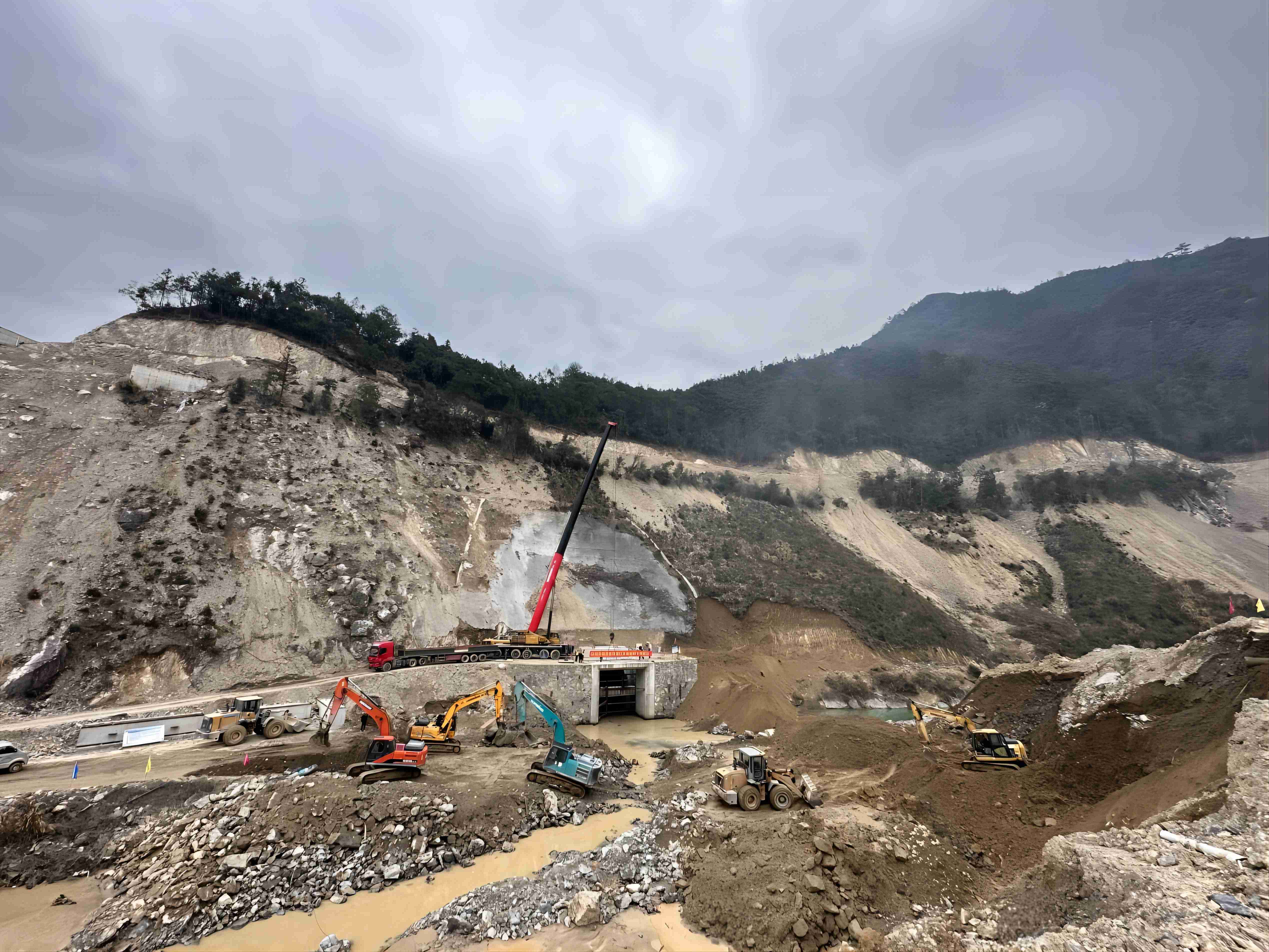

        导流隧洞布置在大坝右岸山体内,全长207.17米,进口高程268.00米,出口高程263.20米,断面为7米×7米城门洞型,永久封堵体长度为25米。3月14日水库下闸蓄水后,项目部按照既定施工方案,采取“昼土建夜灌浆”科学的交叉作业模式,投入人员、材料、机械迅速就位,先后克服空间受限、工期紧张、施工危险系数高、混凝土水化热等诸多挑战,在有限的时间和施工空间里,历时一个月完成了导流隧洞永久封堵体混凝土的施工。目前水库水位已蓄至310.8m高程,导流隧洞封堵的完成,为丰水季节发电收益提供了坚实保障,切实贯彻了早投产、早收益的建设口号。

        下一步,项目部全体人员将以开展“六个主题年”活动为契机,紧紧围绕完工验收节点目标,保持高昂斗志,保质保量完成收尾工作,为云开体育高质量发展贡献力量。

返回顶部

鲁公网安备 37010202001265号
